工事の内容
Contents

工事の概要

工事名 R6 249号輪島地区道路復旧その13工事
工事場所 石川県輪島市町野町大川地先~渋田町地先
工期 全体工期:2025年10月11日~2027年3月31日(予定)
作業時間 8:00 ~ 17:00 まで
※作業状況により前後する場合があります。
発注者 国土交通省 北陸地方整備局 能登復興事務所
施工業者 大林組・宮地組地域維持型建設共同企業体
工事内容 ◆掘削工(ICT含む):323,000m3
◆盛土工(ICT含む):323,000m3
◆法面整形工(ICT含む):114,000m2
◆地盤改良工:323,000m3
◆植生工:28,000m2
◆法枠工:10,000m2
◆場所打擁壁工:2,500m3

施工の位置

計画図面

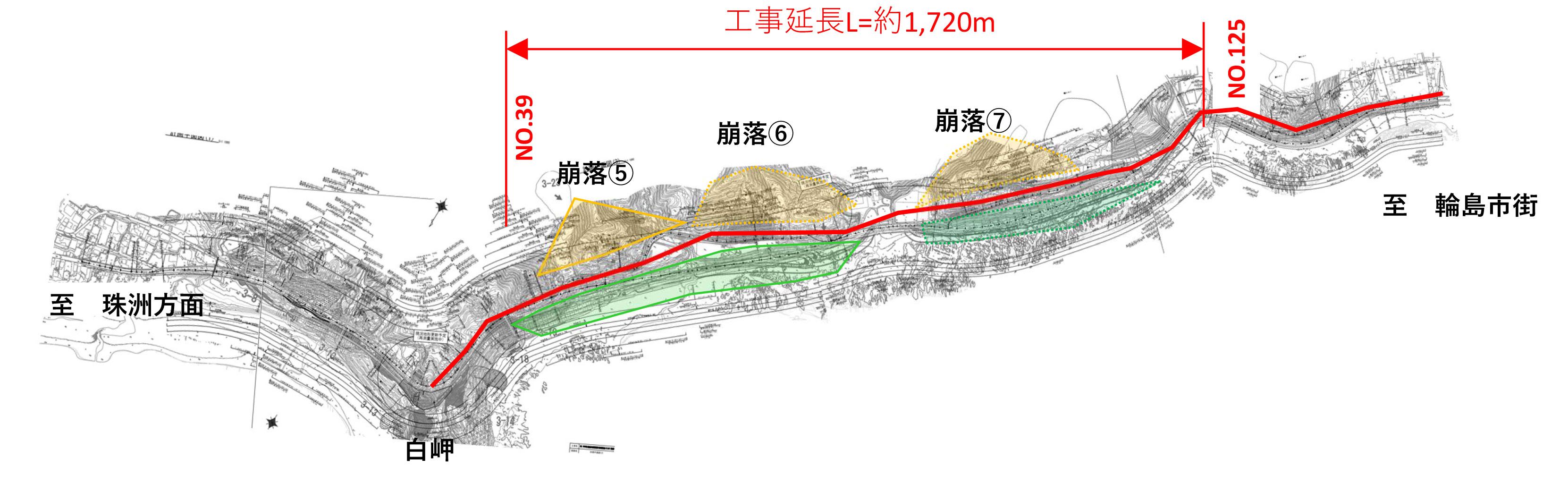

全体平面図

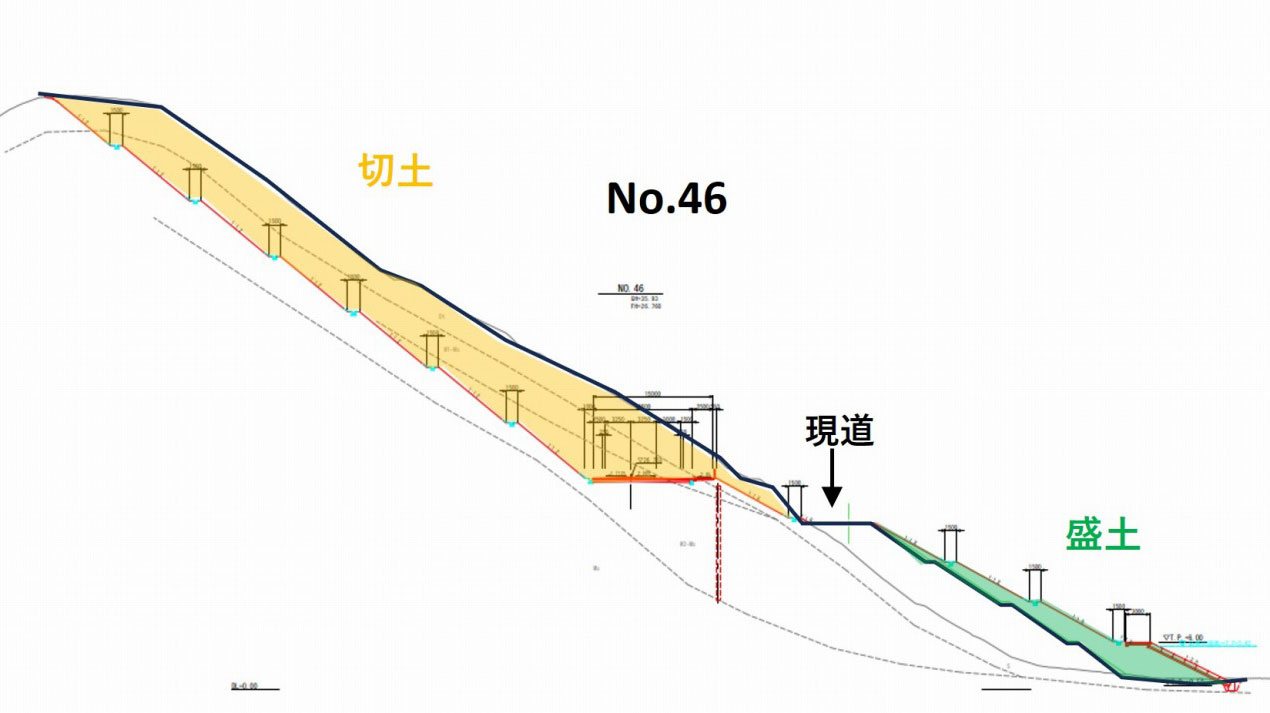

標準断面図

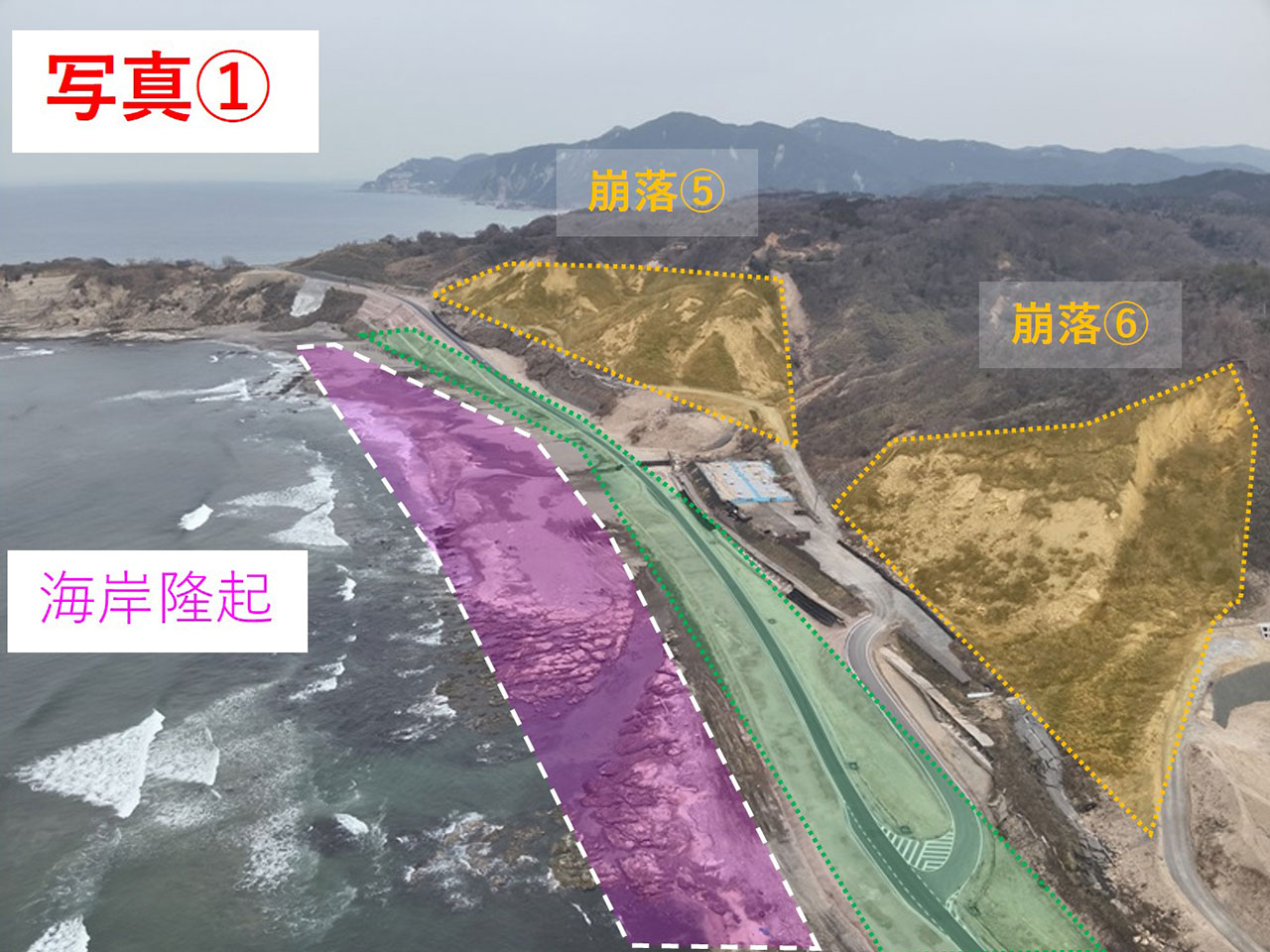

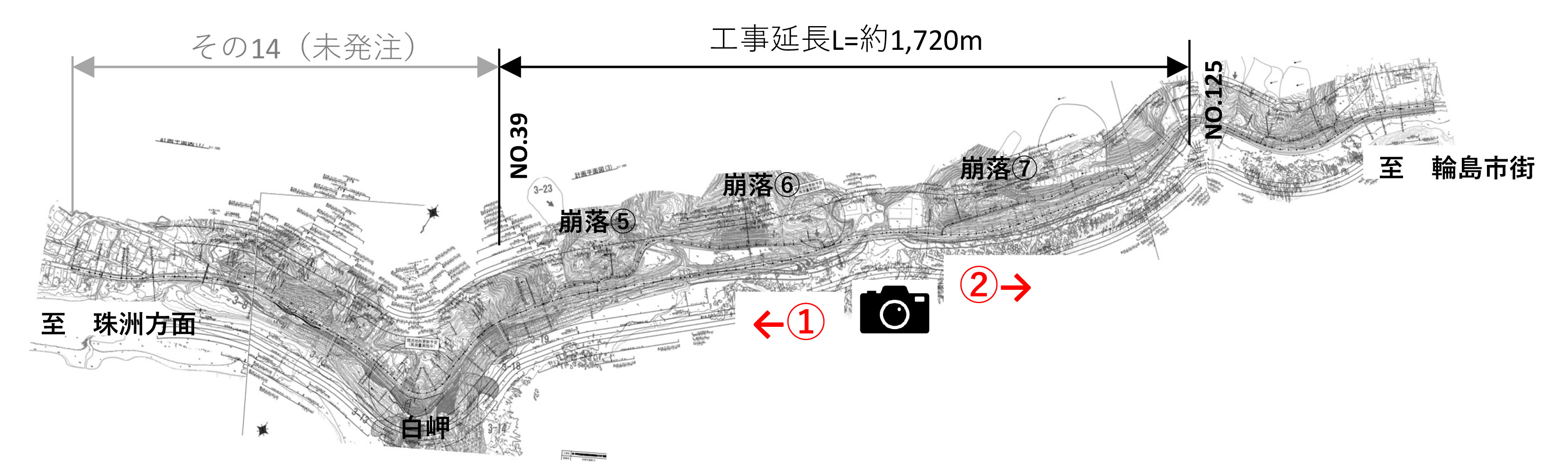

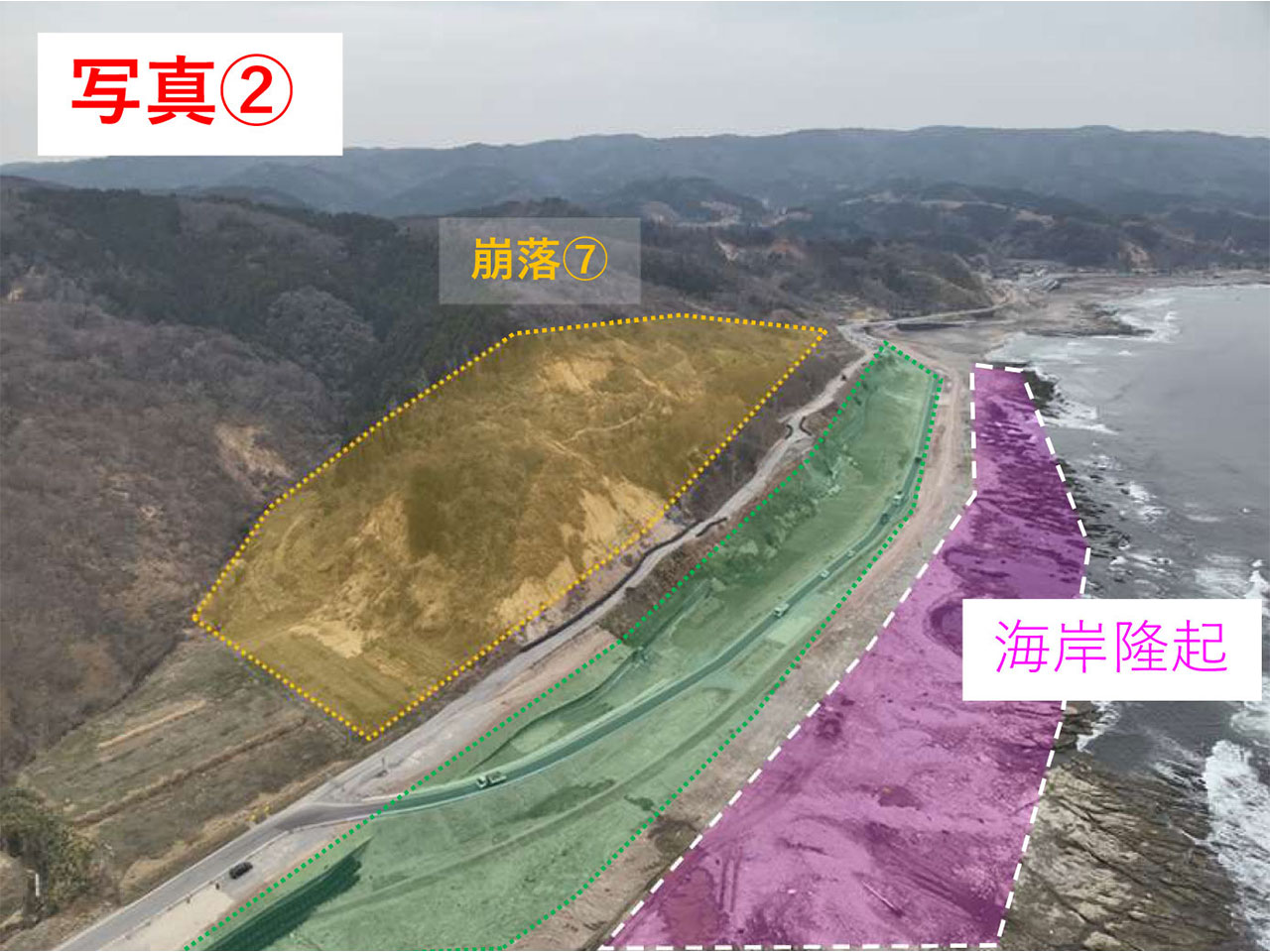

現況写真

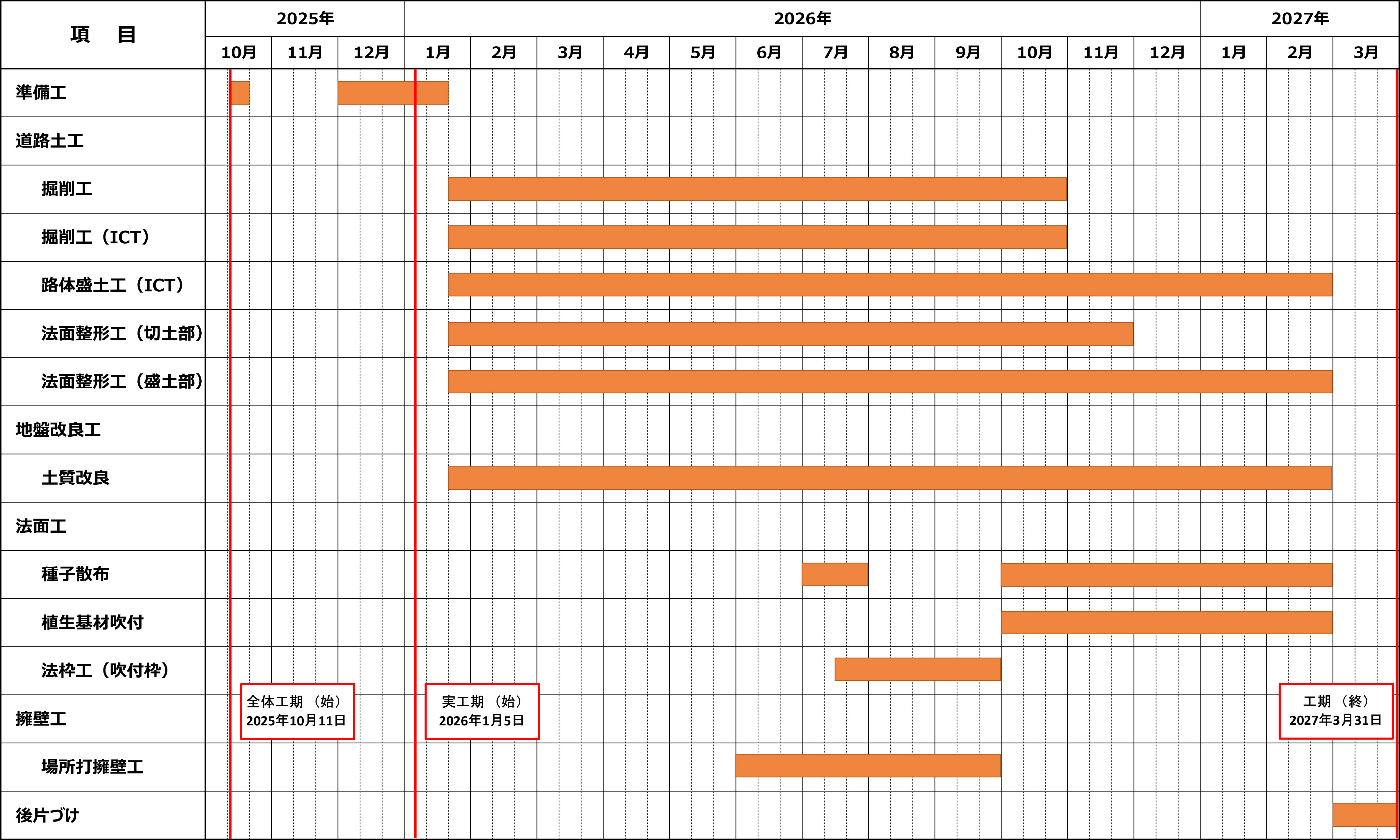

計画工程表

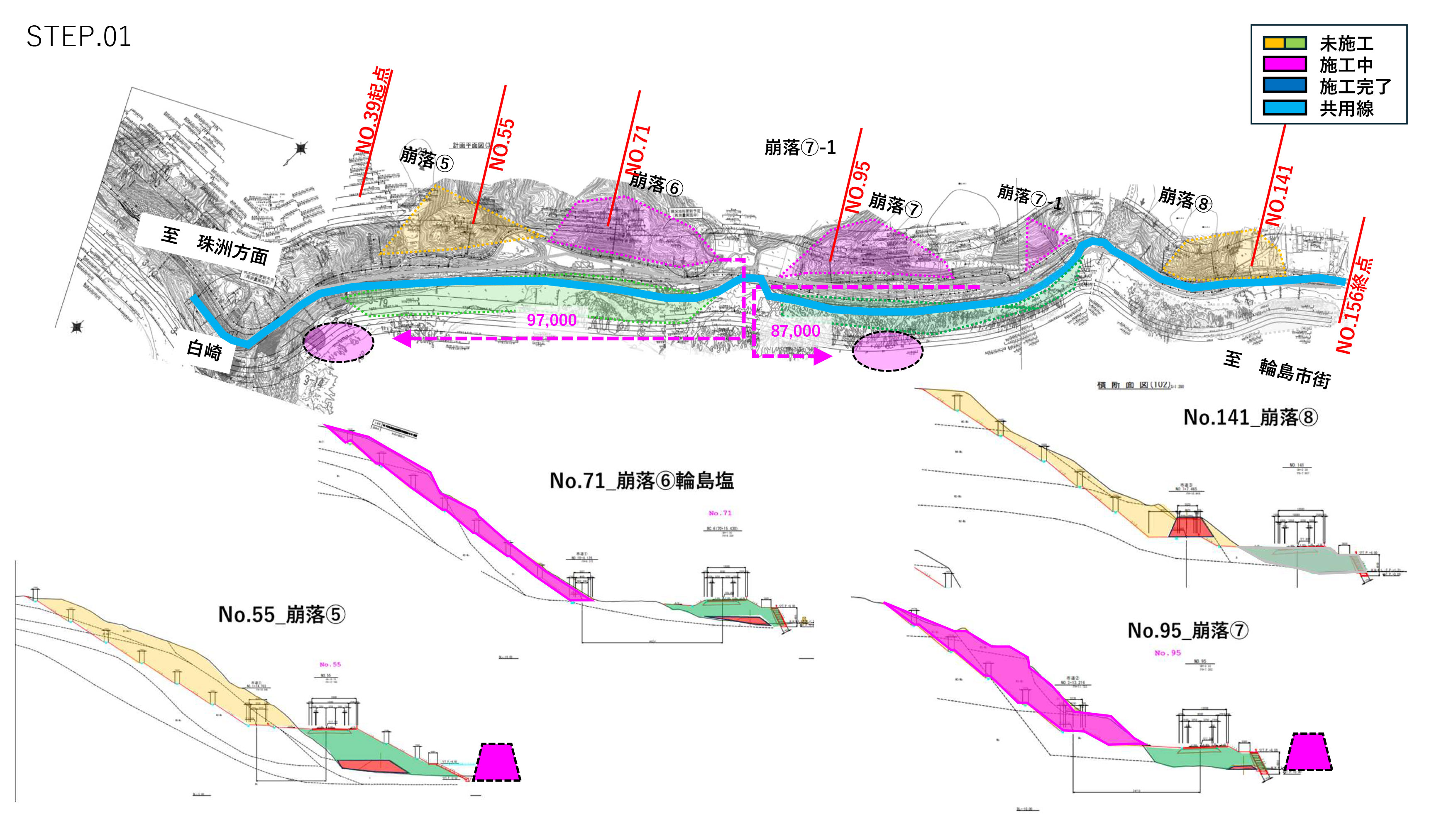

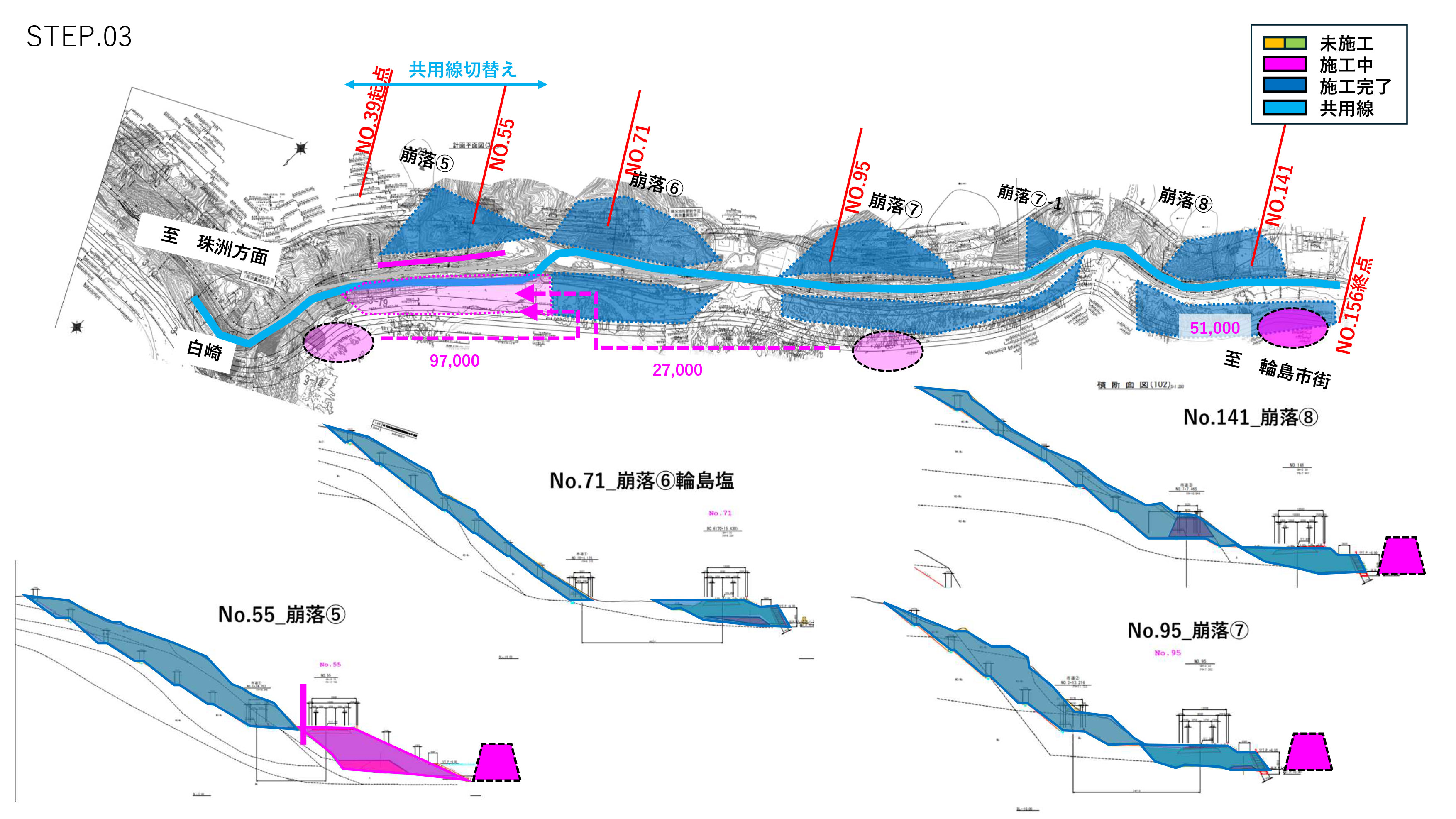

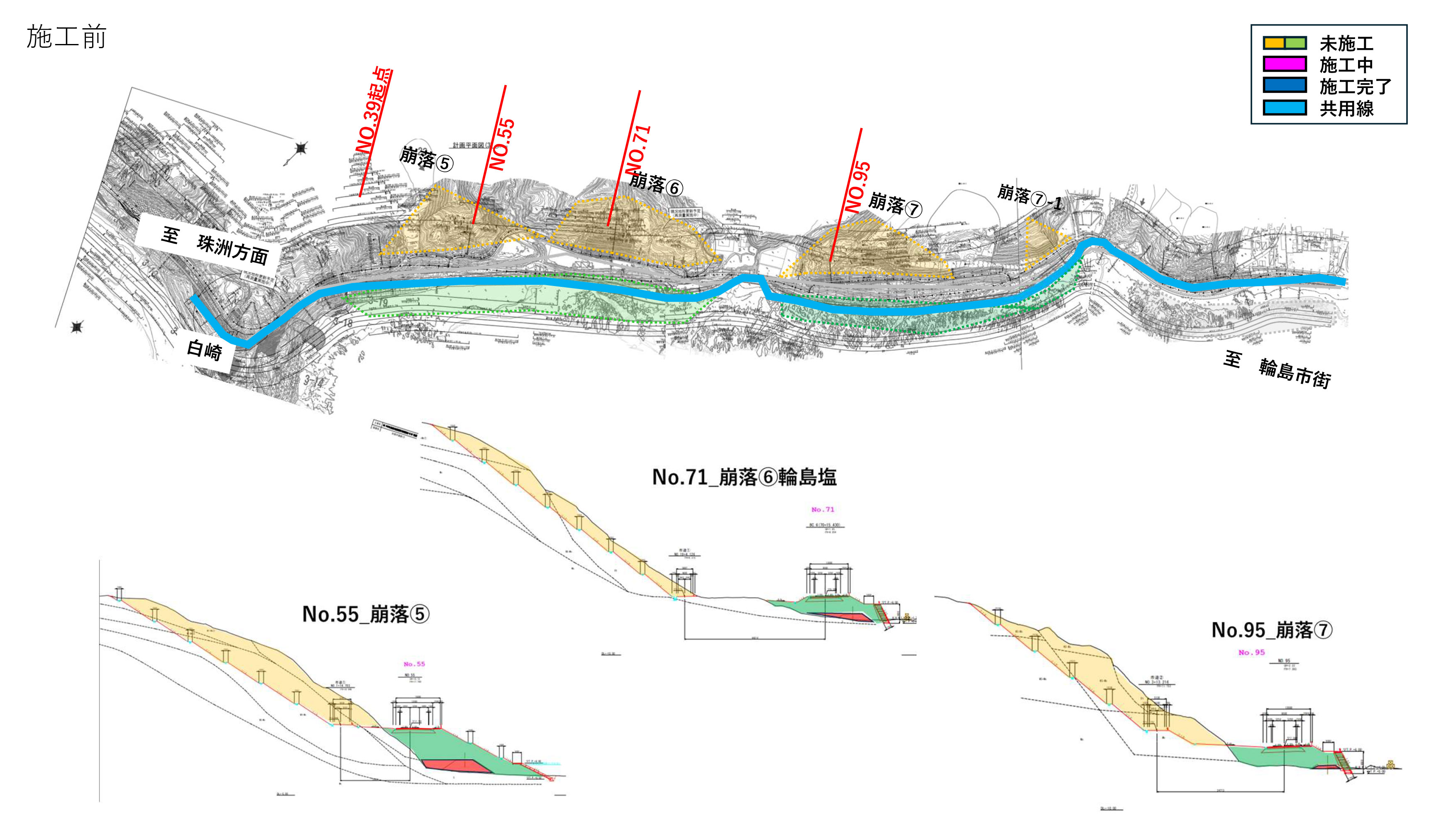

施工計画

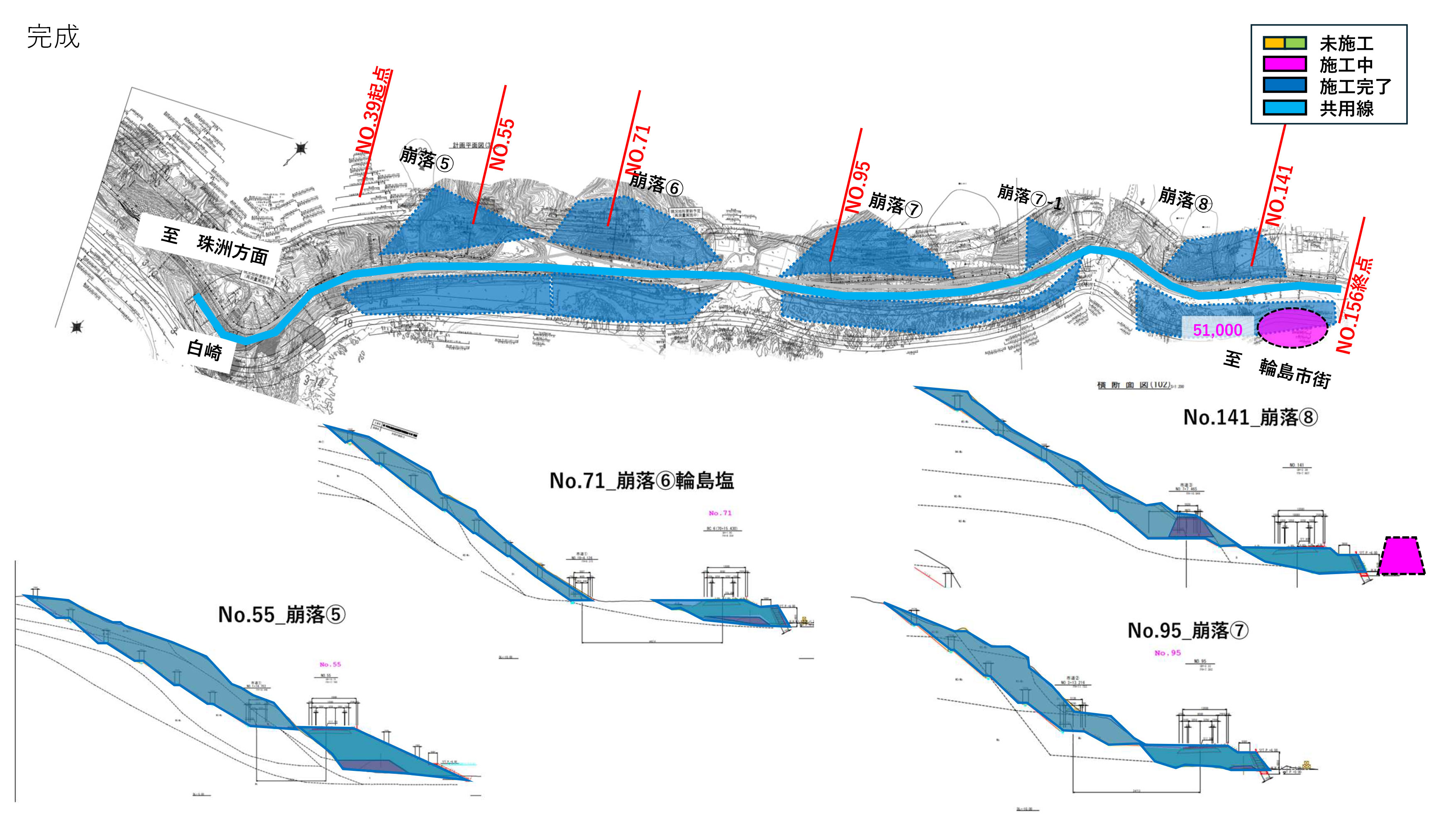

完成形モデル
